本次工程进度统计及照片拍摄时间:
2018年8月2日



晖达·新世界一期·东



27#楼屋面大檐、窗口、窗间墙
氟碳漆批涂完成外架拆除完成
铝合金推拉窗框安装完成30%



28#楼一层砌体完成95%
29#楼屋面大檐、窗套、窗间墙
氟碳漆批涂完成,外架拆除完成
铝合金推拉窗框安装完成70%

30#楼屋面大檐、窗套、窗间墙
部位氟碳漆批涂完成
31#楼屋面大檐、窗套、窗间墙部位
氟碳漆批涂完成,外架拆除完成

32#楼屋面大檐、窗口、窗前墙
氟碳漆批涂完成,外架拆除完成
33#楼屋面大檐、窗口、窗间墙
部位氟碳漆批涂完成,外架拆除完成
一体板进场施工



幼儿园
三期A 车库21-39轴/J -P
基坑部分抽水基本完成



晖达·新世界二期紫檀·洋房


1#楼铺地坪网片完成
氟碳漆南立面施工
2#楼楼内清理楼梯间
氟碳漆南立面施工

3#楼五层卫生间踢凿
氟碳漆南立面施工
5#楼外墙漆西山墙及北立面施工

6#楼外墙漆氟碳漆南立面施工
7#楼零星剔凿
楼层打扫卫生

8#楼氟碳漆施工,开始穿线
9#楼夹层及楼梯间零星批白

10#楼外墙腻子施工
安装下水管
12#楼北立面外墙漆施工
清理垃圾,室内穿线
13#楼北立面外墙漆施工
上下水安装
15#楼北立面外墙漆施工
剔凿切割空鼓

19#、21#二层梁板拆除。
20#一层东单元砌筑,上侧补斜砌砖
23#四层砌墙完成40%
屋面处理防水基层
25#梁钢筋绑扎完成80%
墙柱加固完成80%
27#二层木工配模,楼层补斜砌

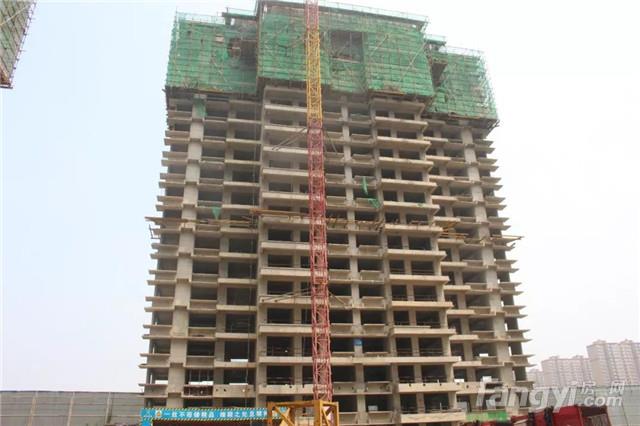

晖达·新世界二期紫檀·高层


8# 7层砌体完成90%
8层砌体完成60%
9层砌体完成50%

9#施工电梯安装

17#外柱21层支模完成



18#17层二次构件支模完成70%
浇筑完成30%
12层外柱二次构件支模完成50%



晖达·新世界二期紫檀·小高层


10#楼 屋面楼梯间、坡顶钢筋
绑扎模板支设加固

11#楼 屋面机房坡顶钢筋
绑扎模板支设加固

12#楼 西单元十六层砼进行处理
北地库基坑内积水外排

13#楼 屋面机房、坡顶钢筋
绑扎模板支设加固
九层~十二层后浇带砼进行浇筑
北地库基坑内积水外排

15#楼 十五层墙柱筋绑扎完成90%
北地库基础筏板、外墙钢筋进行绑扎
基坑内积水外排

16#楼 二次结构砌体放线至九层
楼层内砼剔凿清理
基坑内积水外排



17#楼 十七层模板钢筋工程验收完成
基坑内积水外排

18#楼 五层东单元进行混凝土浇筑
西单元混凝土浇筑完成

19#楼 七层墙柱钢筋绑扎完成
满堂架搭设完成90%

21#楼 十一层墙柱钢筋绑扎完成
满堂架搭设完成90%

22#楼 九层墙柱模板加固完成
梁板钢筋绑扎完成;验收完成
具备浇筑混凝土条件

23#楼 九层墙柱钢筋绑扎完成
满堂架搭设完成
梁板铺设完成60%

25#楼 八层墙柱模板加固完成60%
梁板钢筋绑扎完成50%
26#楼 七层墙柱钢筋绑扎完成
满堂架搭设完成



27#楼 八层墙柱定位放线完成、焊接完成
